Raddoppio Palermo-Messina

Raddoppio Palermo-Messina

L’intervento prevede sulla linea Palermo Messina il raddoppio della tratta Fiumetorto - Castelbuono per una estensione di circa 32 km, articolato in due lotti:

  •  1^Lotto - tratta Fiumetorto - Ogliastrillo (Cefalù): raddoppio per un’estesa di circa 19 km, che si sviluppa principalmente in variante di tracciato che comprende la nuova galleria Monte Poggio Maria e prevede inoltre la nuova stazione di Lascari.
  • 2^Lotto - tratta Ogliastrillo (Cefalù) – Castelbuono: raddoppio di circa 13 km, che si sviluppa interamente in variante di tracciato, ed è costituito principalmente da due tratti in galleria, la Galleria Cefalù (doppia canna, realizzata mediante TBM) e la Galleria S. Ambrogio (singola canna, realizzata con scavo tradizionale) e prevede inoltre la realizzazione della nuova fermata di Cefalù interamente in sotterraneo oltre che la Stazione di Castelbuono.

L'opera è parzialmente finanziata con fondi pubblici.

FOCUS: scavo Galleria di Cefalù

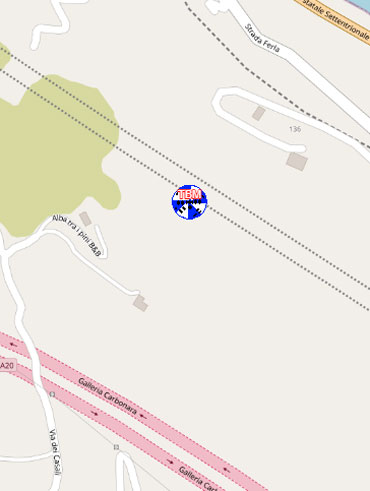

La TBM sta scavando la canna dispari della galleria Cefalù; nella mappa sottostante è individuata la posizione della testa della talpa.

Posizione TBM al 03/11/2025

  • Velocità media di avanzamento: 10 m/gg
  • Modalità di avanzamento: open mode
  • Profondità media di scavo dal piano campagna: 95 m
  • Lunghezza complessiva scavata: 5765 m (circa il 86,5%).

Si prevede di ultimare lo scavo della galleria dispari entro il I trimestre 2026, a seguire si procederà allo smontaggio/rimontaggio TBM per il successivo riavvio dello scavo meccanizzato della canna pari.

160 km/h velocità massima
32 km totali
1,014 mln € di investimenti
VANTAGGI
  • Incremento di capacità (da 4 treni/h nei due sensi di marcia a 10 treni/h per direzione)
  • Migliore accessibilità alla città di Palermo e all’aeroporto internazionale "Falcone e Borsellino" di Punta Raisi
  • Riduzione dei tempi di percorrenza sulla relazione Palermo- Messina e per una migliore gestione della circolazione

Avanzamento lavori

Ad oggi sono stati realizzati:

  • Galleria Cefalù – binario dispari: scavo meccanizzato e rivestimento galleria circa 86,5% - 5765 m. In corso di realizzazione dima d’attacco Galleria Naturale lato Messina;
  • Fermata Cefalù - Galleria di accesso al piano Mezzanino: realizzazione paratia micropali e tiranti per opere di imbocco;
  • Area Carbone: Completate le attività di realizzazione delle solette in cls e dei muretti paraballast dei viadotti Carbone n.1 e 2. In corso di realizzazione trincea tra i viadotti e riempimento a tergo spalle viadotti;
  • Galleria S. Ambrogio: la galleria con scavo tradizionale risulta completamente ultimata e rivestita ed è in corso la realizzazione delle opere di finitura. E’ in corso il completamento della Galleria Artificiale lato Palermo;
  • Finestra di accesso alla Galleria S. Ambrogio: la galleria con scavo tradizionale risulta completamente ultimata e rivestita. Completata la galleria Artificiale;
  • Galleria Malpertugio: In corso l’avanzamento dello scavo con metodo in tradizionale. Risulta completato l’84% dello scavo. Risulta completata la galleria Artificiale della galleria Malpertugio lato Palermo.
  • Area Stazione di Castelbuono: In corso realizzazione pali, micropali e  tiranti delle paratie lato monte e del sottovia.
  • Progetto
    2011
  • Permessi
    2012
  • Gare
    2012
  • Avvio lavori
    2012
  • Fine lavori
    2027

Fiumetorto - Ogliastrillo - Lotto 1 - Fiumetorto - Ogliastrillo

Fase avanzamento: ATTIVATA



Ogliastrillo - Castelbuono - Lotto 2 - Ogliastrillo - Castelbuono

Fase avanzamento: LAVORI

  • Data fine progettazione: 2011
  • Data pubblicazione gara: 2011
  • Data inizio progettazione esecutiva e realizzazione: 2012
  • Data fine lavori: 2027
  • Data attivazione: 2027
